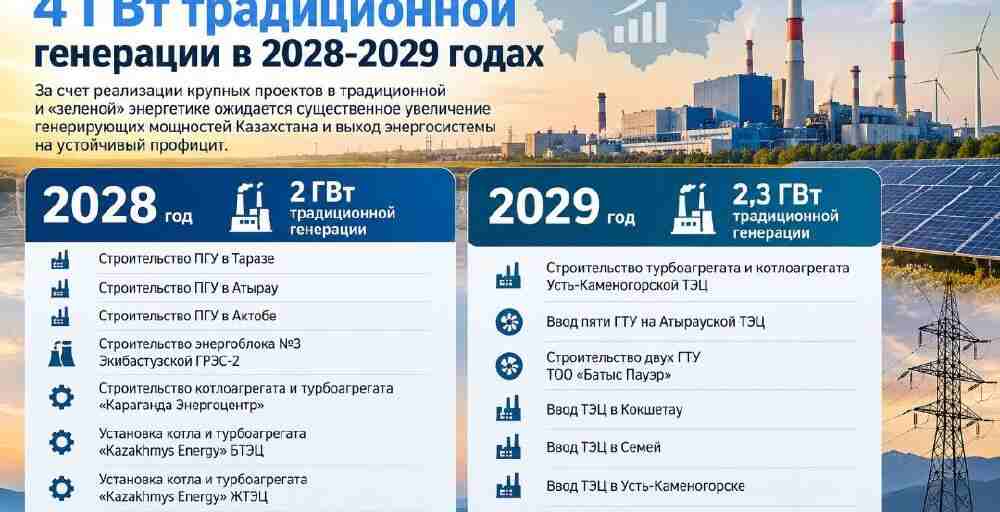

Казахстан планирует существенно увеличить генерирующие мощности в ближайшие годы. Согласно долгосрочному плану развития электроэнергетики, в 2028–2029 годах в стране предусмотрен поэтапный ввод более 4 ГВт традиционной генерации.
В 2028 году планируется ввести около 2 ГВт новых мощностей. Среди проектов — строительство парогазовых установок в Таразе, Атырау и Актобе, третьего энергоблока Экибастузской ГРЭС-2, новых котло- и турбоагрегатов на объектах «Караганда Энергоцентр» и Kazakhmys Energy, а также расширение и модернизация энергоблока Аксуской ГРЭС.
Еще 2,3 ГВт традиционной генерации запланировано к вводу в 2029 году. В перечень входят новые агрегаты Усть-Каменогорской ТЭЦ, пять газотурбинных установок на Атырауской ТЭЦ, две ГТУ компании «Батыс Пауэр», а также ТЭЦ в Кокшетау, Семее и Усть-Каменогорске. Кроме того, планируется запуск первого энергоблока Экибастузской ГРЭС-3.
Параллельно Казахстан продолжит наращивать мощности возобновляемой энергетики. В 2028 году предполагается ввести 2,2 ГВт объектов ВИЭ, а в 2029-м — еще 2,8 ГВт.
Таким образом, совокупный прирост мощностей традиционной и возобновляемой генерации в 2028–2029 годах может составить около 9,3 ГВт. Реализация проектов должна увеличить располагаемую мощность энергосистемы, покрыть растущий спрос на электроэнергию и создать условия для выхода Казахстана на устойчивый профицит мощности в 2029 году.
